某机电安装工程项目,业主与该安装施工单位签订了工程合同。在合同中规定:工期提前一天奖励一万元,每拖后 一天罚款一万元。通过双方协调编制了网络计划计划工作逻辑关系及持续时间表, 并经业主同意;在计划执行过程中, 出现了下列一些情况: (1) 因业主不能及时供应设备,使B延误3天,E延误2天, H延误3天。 (2) 因机械发生故障检修,使F延误2天,N延误2天,M延 误1天。 (3) 因土建设备基础部分重捣,使C延误3天。 (4) 因场外停电,使N延误1天。 (5) 安装单位在L施工过程中采取了加快

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

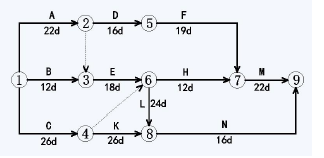

某机电安装工程项目,业主与该安装施工单位签订了工程合同。在合同中规定:工期提前一天奖励一万元,每拖后 一天罚款一万元。通过双方协调编制了网络计划计划工作逻辑关系及持续时间表, 并经业主同意;在计划执行过程中, 出现了下列一些情况: (1) 因业主不能及时供应设备,使B延误3天,E延误2天, H延误3天。 (2) 因机械发生故障检修,使F延误2天,N延误2天,M延 误1天。 (3) 因土建设备基础部分重捣,使C延误3天。 (4) 因场外停电,使N延误1天。 (5) 安装单位在L施工过程中采取了加快施工的技术措施(技术措施费1万元),使L施工缩短了4天。 双代号网络图工序关系如表 【问题】 1. 为A单位项目部绘制双代号网络计划图。 2. 找出关键线路?工期多少天? 3. 施工单位就上述5种情况中哪些可以向业主提出工期补偿?共补偿工期多少天? 4. 该工程的实际工期为多少天?

1. 绘制双代号网络计划图如下: 2. 关键性线路为A-E-L-N 。工期为80 天。 3. (1 ) 业主不能及时供应设备,是业主的责任,因为只有E 工作在关键线路上,B、H 不在关键线路上,且延误时间没有超过其总时差。所以可以补偿工期2 天。 (2)因机械发生故障检修是施工单位责任,不能索赔。 (3 ) 因土建设备基础部分重捣,是业主的责任,但C 工作不在关键线路上,且延误3 天没有超过总时差, 因此不能提工期补偿要求。 (4)因停电是业主应承担的风险责任,且N 工作在关键线路上,所以可以补偿工期1 天。 (5)采取加快施工的技术措施是施工单位的责任(因为保证进度是施工单位的责任,且工期提前有奖励),不能索赔。 综上:共补偿工期:2+1=3 天。 4.关键线路因F 增加2 天、M 增加1 天、L 减少4 天而改变为A-D-F-M 。 实际工期为:22+16+(19+2)+(22+1) =82 天。

访客
邮箱
网址

通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作


  • 自动写文案
  • 自动写小说
  • 马上扫码让Ai帮你完成工作
通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作

  • 自动写论文
  • 自动写软件
  • 我不是人,但是我比人更聪明,我是强大的Ai
Top
