某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方路堤,路段填方需从取土场借方;K1+600~K2+300填方平均高度为1.6m,设计填方数量16200m3;K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m3。 施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下有50cm厚淤泥,设计文件中未进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

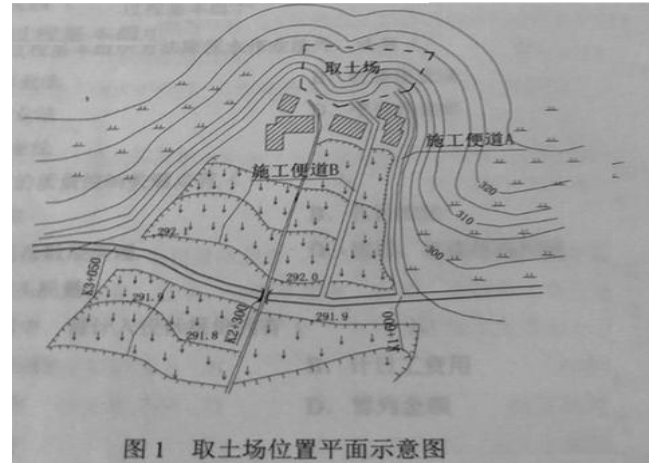

某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方路堤,路段填方需从取土场借方;K1+600~K2+300填方平均高度为1.6m,设计填方数量16200m3;K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m3。 施工单位在工程项目开工之前,对施工图设计文件进行了复查和现场核对,补充了必要现场调查资料,发现该路段原地面下有50cm厚淤泥,设计文件中未进行处理,施工单位在施工图会审中提出处理意见后,经监理工程师和设计代表同意,按路堤坡脚每侧扩宽1m采用抛石挤淤的方法进行处理,抛石方量14193m3,要求采用粒径较大的未风化石料进行抛填。 施工单位根据现场情况,确定了取土场位置,并拟定了新的施工便道A、B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终确定采用A方案,取土场位置示意图如图1所示。施工过程中,路堤填筑两侧均加宽超填30cm。 【问题】 1.计算K1+600~K3+050路段设计填方量的平均运距。(单位:m,计算结果保留到小数点后2位) 2.根据《路基施工技术规范》,K1+600~K3+050路段是否需要进行路堤试验路段施工?说明理由。 3.说明施工单位确定采用施工便道A方案的理由。 4.路堤填筑时,两侧加宽超填30cm的主要作用有哪些?对抛石挤淤的材料还有什么要求?该路段软基处理还可以采用什么方法? 5.计算K1+600~K3+050路段加宽超填土方量,并按《公路工程标准施工招标文件》中工程量计量规则,计算该路段业主需计量支付的路堤填土方量。(单位:m3,计算结果保留到整数)。

1.K1+600~K2+300平均运距:700/2+1420=1770m。 K2+300~K3+050平均运距:750/2+700+1420=2495m。 K1+600~K3+050段平均运距:(1770×16200+2495×24000)/(16200+24000)=2202.84m。(4分) 2.(1)需要。(1分) (2)理由:本工程为二级公路路基工程,路基填筑路段原地面下有50cm厚淤泥,为特殊地段路基。(3分) 3.(1)安全角度:取土场地势陡,施工便道B在其下方,不安全。(1分) (2)经济角度:施工便道,占用耕地,成本较大。(1分) (3)干扰角度:施工便道B,穿越村庄,对其干扰比较大。(1分) (4)其他角度:施工便道A线路高差小,便于车辆运输行驶,而施工便道B线路高差大。(1分) 4.(1)作用①:保证路基的宽度满足设计要求。(1分) 作用②:保证路基边缘压实度。(1分) (2)未风化石料中0.3m粒径以下的石料含量不宜大于20%。(1分) (3)换填垫层、稳定剂处理。(1分) 5.(1)加宽超填土方量(1.6×700×0.3+2.1×750×0.3)×2=1617m3。(2分) (2)业主需计量支付的路堤填土方量:16200+24000=40200m。(2分)

访客
邮箱
网址

通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作


  • 自动写文案
  • 自动写小说
  • 马上扫码让Ai帮你完成工作
通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作

  • 自动写论文
  • 自动写软件
  • 我不是人,但是我比人更聪明,我是强大的Ai
Top
