1.背景材料:某工程签约合同总价为2000 万元,开工预付款为合同总价的10% 在第1 月全额支付。下表是承包人每个月实际支付完成的工程进度款(实际完成量可能超过或少于签约合同价,本题实际完成进度款总额1950 万元)。根据《公路工程标准施工招标文件》(2009 年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30% 之前不予扣回。在达到签约合同价30% 之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

1.背景材料:某工程签约合同总价为2000 万元,开工预付款为合同总价的10% 在第1 月全额支付。下表是承包人每个月实际支付完成的工程进度款(实际完成量可能超过或少于签约合同价,本题实际完成进度款总额1950 万元)。根据《公路工程标准施工招标文件》(2009 年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30% 之前不予扣回。在达到签约合同价30% 之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约合同价的80% 时扣完。”扣回相应的开工预付款。 2.问题: (1)开工预付款的金额为多少? (2)开工预付款的起扣月是第几月? (3)计算从起扣月开始每个月应扣回的金额。

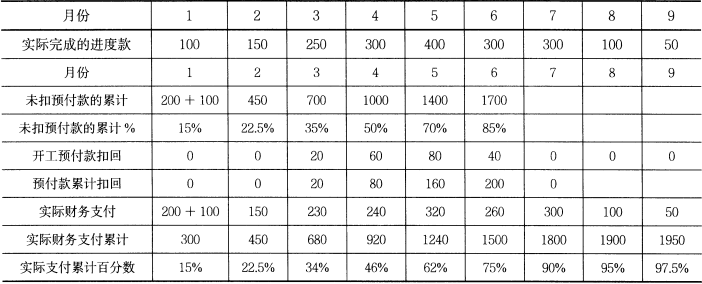

(1)开工预付款金额= 2000×10% = 200 万元 (2)开工预付款的起扣月是第3 个月。 因为第2 个月的累计支付= 200(开工预付款)+ 100 + 150 = 450 万< 30%×2000 =600 万 第3 个月的累计支付= 450 + 250 = 700 万> 600 万,700/2000 = 35% (3)计算从起扣月开始每个月应扣回的金额。 第3 个月的开工预付款扣回=[(700-600)/2000]×2×200 = 20 万,累计700,35% 第4 个月的开工预付款扣回=(300/2000)×2×200 = 60 万,累计1000,50% 第5 个月的开工预付款扣回=(400/2000)×2×200 = 80 万,累计1400,70% 到第6 个月的累计支付= 1400 + 300 = 1700 万,累计85% > 80% 所以第6 个月的开工预付款扣回= 200-20-60-80 = 40 万 计算过程也可参考以下计算表(单位:万元): 释义:应正确理解“在进度付款证书的累计金额未达到签约合同价的30% 之前不予扣回。全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。”这段话中的“付款证书的累计金额”,正确理解为不含各种扣款的应付款金额,如果累计金额一旦包含扣款从计算表中可以发现在第6 月全部预付款已经扣回后实际的财务支付累计才达到75%,完全违背了到累计80% 时全部扣回预付款的约定。分析计算表第4 行和第9 行第6 月的百分数也不难理解85% 和75% 相差的10% 正好就是预付款总额为签约合同价的10%。同理在计算开工预付款扣回时每月的质保金(保留金)也不应扣除。

访客
邮箱
网址

通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作


  • 自动写文案
  • 自动写小说
  • 马上扫码让Ai帮你完成工作
通用的占位符缩略图

人工智能机器人,扫码免费帮你完成工作

  • 自动写论文
  • 自动写软件
  • 我不是人,但是我比人更聪明,我是强大的Ai
Top
