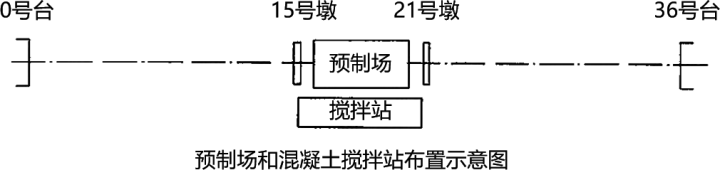

某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40m的预应力混凝土简支箱梁桥,合同工期为十五个月;采用长度为40~50m、直径为Ф1.5m的桩基础,桥位处地层土质为亚黏土;下部结构为圆柱式墩、直径为Ф1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意如下图所示。 桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再

欢迎免费使用小程序搜题/刷题/查看解析,提升学历,成考自考报名,论文代写、论文查重请加客服微信skr-web

某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40m的预应力混凝土简支箱梁桥,合同工期为十五个月;采用长度为40~50m、直径为Ф1.5m的桩基础,桥位处地层土质为亚黏土;下部结构为圆柱式墩、直径为Ф1.3m,柱顶设置盖梁,墩柱高度为4~12m,桥台为重力式U型桥台。项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意如下图所示。 桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。 【问题】 1.针对0#-15#及21#-36#跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?说明理由。 2.背景材料中采用的墩柱钢筋保护层控制方法是否可行?说明理由。

1.采用双导梁架桥机更适合本桥。 (1)梁体较重,双导梁更合适,而龙门架对桥位处地形要求高。 (2)桥梁较长,龙门架吊装速度慢,影响进度。 (3)吊装上重物后要长距离行走、龙门架安全性差。 2.不行。 原因:墩柱较高、钢筋骨架可能变形,应在钢筋骨架四周,从下到上的均匀设置垫块。
