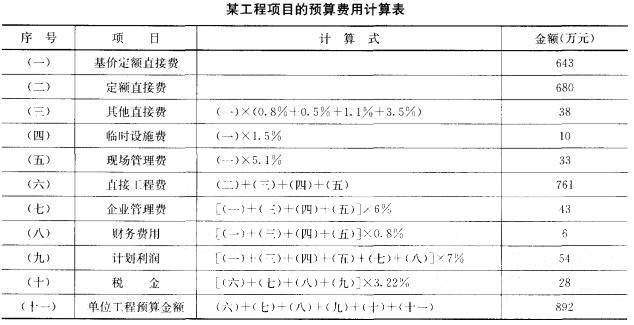

长江三峡某移民码头,根据施工图工程量计算出定额直接费为680万元,基价为 643万元,试列表计算该工程项目的预算金额(其中相关费率分别为:冬、雨期;夜间施工增加费为0. 8%,材料二次倒运费为0. 5%,施工辅助费为1. 1%,施工队伍进退场费为3.5%,临时设施费为1.5%,现场管理费为5.1%,企业管理费为6%,财务费为 0.8%,计划利润为7%,税金为3. 22%。),计算结果保留整数。
