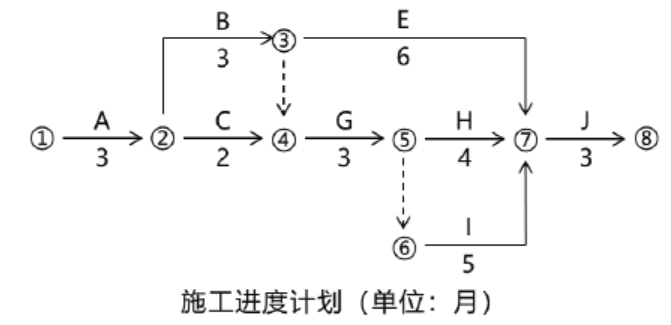

某工程项目,承包商根据施工承包合同规定,开工前编制了该项目的施工进度计划,如图所示。经项目业主确认后承包商按该计划实施。
在施工过程中,发生了下列事件:
事件1:施工到第2 个月时,业主要求增加一项工作D,工作D 持续时间为4 个月。工作D 安排在工作A 完成之后,工作I 开始之前。
【问题1】该建设项目初始施工进度计划的关键工作有哪些?计划工期是多少?
【问题2】在该建设项目初始施工进度计划中,工作C 和工作E 的总时差分别是多少?
【问题3】绘制增加工作D 后的施工进度计划并计算此时的总工期。
【问题4】工作G、D 拖延对总工期的影响分别是多少?说明理由。
【答案1】该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17 个月。
【答案2】工作C 的总时差=1 个月;工作E 的总时差=2 个月;

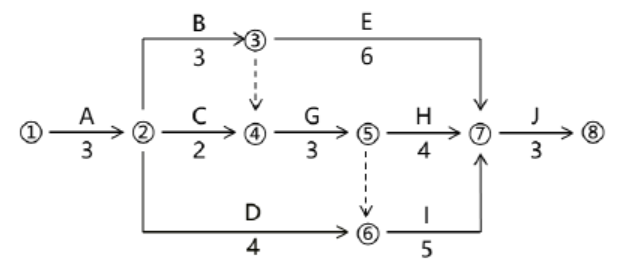

【答案3】
工期=3+3+3+5+3=17 个月
事件2:由于设计变更导致工作G 停工2 个月。
事件3:由于不可抗力的暴雨导致工作D 拖延1 个月。
【答案4】工作G 的拖延使总工期延长2 个月。
理由:工作G 总时差=0 个月,停工2 个月,因此影响工期2 个月。工作D 的拖延对总工期没有影响。
理由:工作D 的总时差=2 个月>拖延1 个月,因此D 工作的拖延对总工期没有影响。
