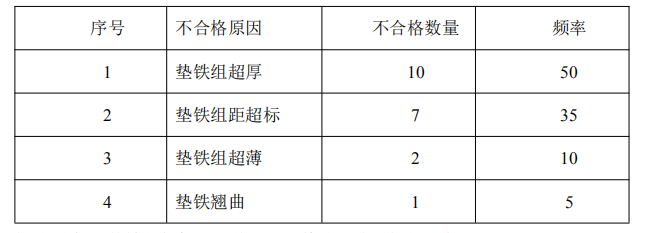

(2016年真题)A 单位中标某厂新建机修车间的机电工程,除两台 20 吨桥式起重机安装工作分包给具有专业资质的 B 单位外,余下的工作均自行完成。B 单位将起重机安装工作分包给 C 劳务单位。 在机器设备就位后,A 单位的专业质检员发现设备安装的垫铁有 20 组不合格,统计表如下: A 单位项目部分析了垫铁组超标成因并进行了整改,达到规范要求; B 单位检查了桥式起重机安装有关的安装精度和隐蔽工程记录等资料;编写了桥式起重机试车方案, 经获批准后,由 C 单位组织进行桥式起重机满负荷重载行走试验。桥式起重机在试验中,由于大车的限位 开关失灵,大车在碰撞车档后停止,剧烈的甩动造成试验配种脱落,砸坏了停在下方的一辆叉车,造成 8 万元的经济损失 经查,行程开关失灵的原因是其控制线路虚接。之后按规范接线及测试,达到合格要求。该事故致使 项目工期超过合同约定 3 天后才交工 建设单位根据与 A 单位的合同约定,对 A 单位处 3 万元的延迟交工罚款。 A 单位向 C 单位要求 11 万元的索赔,C 单位予以拒绝。A 单位按规定的程序进行了索赔,并获得了经 济补偿 【问题】 4.A 单位向 C 单位索赔 11 万元是否合理?说明原因,A 单位应如何索赔?

4.A 单位向 C 单位索赔 11 万元不合理。 理由:A 单位与 C 单位没有合同关系。正确的做法:A 单位向有合同关系的 B 单位索赔 11 万元的损失, B 单位根据合同,再向 C 单位索赔其应承担的赔偿额。
