A公司中标某市供水公司新建沉淀池一座,设计为无盖圆形,直径30m,底板现浇砼,池壁为预制拼装外缠预应力钢丝结构。壁板与底板的杯槽连接示意图如下: 项目部确定的分部工程、分项工程划分如下(摘抄部分): 施工中发生如下事件: 事件1:池壁预制板拼装并临时支撑后,进行了壁板缝砼施工,内外模一次安装到顶,随后灌注砼,选在壁板缝间宽度较大时进行,采用人工捣固,结果拆模后发现有部分砼离析、蜂窝不密实等现象。 事件2:该水池壁板环向预应力筋张拉后,喷射水泥砂浆保护层后进行了满水试验。 事件3:公司质量安全部门例行检查时,发现工人宿舍室内净高2.2m,封闭式窗户,每个房间住20个人,认为不符合相关要求,下发了通知单责令改正。 【问题】 1.分别指出示意图中A、B、C、D的施工内容或名称。 2.分别指出E、F分项工程名称。 3.请分析事件1中砼产生病害的原因。 4.改正事件2的错误之处,并指出环向预应力筋张拉方法有哪些? 5.事件3中现场工人宿舍应如何整改?

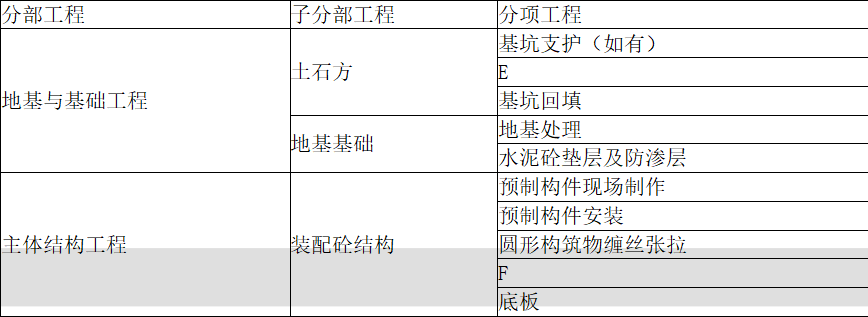

 1.A——底部抹平,干铺滑动层;B——柔性防水材料;C——水泥细石砼(刚性填料);D——后浇缝   2.E——基坑开挖;F——表面层(水泥砂浆保护层)   3.(1)内外模一次安装到顶错误,应内模一次安装到顶,外模随浇随支,分段支模高度不超过1.5m。(2)灌注砼采用人工捣固错误,应机械振捣,人工捣固配合。   4.应满水试验合格后进行喷射水泥砂浆保护层施工。环向预应力筋张拉可采用缠绕预应力筋钢丝法、电热张拉。   5.宿舍净高应不小于2.5m,开启式窗户,每个房间居住人员不超过16人。
